深圳地鐵12號線工程首調段35KV成功送電!
【共同見證 成功送電】
2月18日18時30分,深圳市軌道交通12號線工程首調段35kV送電工作有序開展,在深圳地鐵建設集團、深圳市十二號線公司等單位的見證下,12號線工程首調段35KV及機場東車輛段400V、1500V成功完成送電任務。
【積極策劃 提出最優方案】
12號線工程共設車站33座,采用目前級別最高的全自動運行系統。為保證12號線年底投入運營,各參建單位積極策劃,提出首調段方案,全線選取靈芝站至鐘屋站共9個車站、10個區間及機場東車輛段作為優先調試區段,有效提高了全自動運行系統的調試效率,同時能夠節約后續至少35%的調試時間。在深鐵建設和十二號線公司的指導和服務下,送電人員組織、安全與技術交底、線路和設備沖擊等工作有條不紊開展,35KV、400V及1500V送電工作全部一次性成功。本次首調段35KV電通順利完成,為下一步系統調試、熱滑、綜合聯調和試運行創造了有利條件。
【集中力量 調整資源 克服困難】
自2021年9月開展首調段策劃及實施工作以來,各家單位集中力量、調整資源、有序組織交叉施工,克服了工作量大、安裝裝修標準高、疫情形勢反復等諸多困難,全力推進設備生產與到貨,做好疫情防控與安全生產雙落地。歷時4個多月,首調段的供電安裝任務全部完成,并提前完成了首調段35KV電通的關鍵目標。

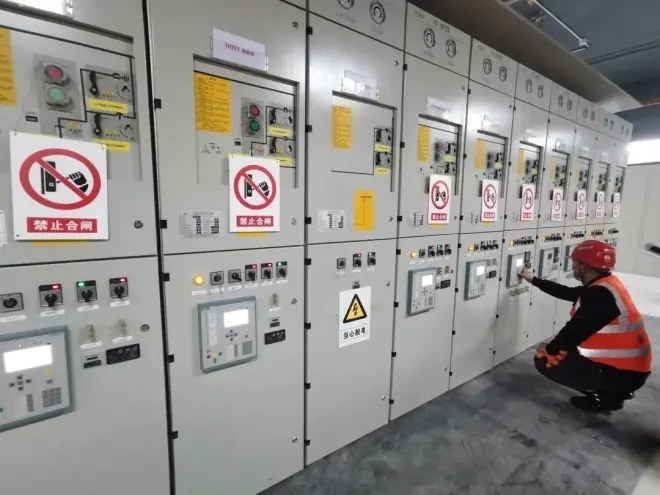

【嚴陣以待的35KV開關柜】
來源:中電建南方建設投資有限公司
