一套非常全的弱電機房搬遷施工方案,包含各種保證措施!
七彩-穎欣老師
最近有讀者咨詢關于弱電機房工程搬遷的施工方案,機房搬遷對于弱電工程施工人員和技術工程師要求都是比較高的,需要提前制定非常詳細的施工方案,包含各種應急解決方案,各種保證措施及技術措施。這是一套非常詳細的機房搬遷施工方案。
1. 機房搬遷概述
1.1 項目概述
XXXXXX供電公司目前有信息和通信兩個機房,是全XX的電力調度、實時監控、XX公司與鄉鎮變電所和XX公司與XX公司通信的核心,由于老辦公大樓已無法滿足目前的辦公需求,根據目前以及今后的公司發展需求按照要求重新規劃建設新的辦公場所。同時根據XXXX供電公司要求需要將現有的機房搬遷到新大樓。
其中,該公司機房是全XX的信息網絡中心、應用系統運行中心、數據存儲備份中心、信息應用服務中心、網絡和信息安全管理中心、運行維護保障中心。隨著某信息化建設和應用的不斷深化,某業務對信息系統的依賴性不斷增強,很多關鍵應用系統的可用性要求是7X24小時不間斷運行,但由于受硬件設施的限制,此次機房搬遷不能采用在線搬遷,但會盡可能考慮到關鍵應用的可用性,最大程度減少系統停機時間。
1.2 原機房現狀
1.2.1 設備分布情況
XXXX供電公司現有信息機房和通信機房,其中信息機房為老辦公大樓4樓,通信機房位于老辦公大樓7樓。
1.2.2 供電系統情況
原機房采用市電UPS雙供電,每個機柜分別有一路市電和UPS電源為 IT 設備供電,制冷設備直接使用市電供電。
1.2.3 制冷系統情況
由于目標機房采用全新的制冷設備,故原機房空調不必搬遷。
1.2.4 硬件設備及應用系統情況
原機房設備概況如下
1.2.5 網絡環境現狀
XXXX供電公司目前有信息機房和通信機房,其中信息機房包括內外網和廣域網核心設備,其中廣域網為三層模式,核心交換設備為H3C S7500系列交換機。信息機房的服務器直連核心交換機。通信機房包含電網的調度、電能量采集、自動化等系統,設備有PCM、HDS、網絡等設備。
1.3?搬遷后目標機房規劃
目標信息中心按照 B級機房建設標準進行建設,主機房面積120平方米,可容納約32多個服務器及設備機柜,整個主機房按信息中心三層體系架構劃分為3個區域:分別是信息機房、通信機房和操作室?。
機房綜合布線采用兩層結構(設備柜 +列頭柜),所有設備機柜的網絡配線經列頭柜匯聚到網絡區的總配線區。光纖獵頭柜到每個分機柜12芯多模光纖。
1.3.1?新機房基礎環境
機房電氣基礎情況
信息機房和通信機房采用兩路不同回路的市電供電,并通過兩臺?20KVA UPS 電源與原機房?jī)膳_(tái)20KW(電池供電時間不小于?3小時)UPS 電源組成 1+1 冗余結構進行供電。
機房配電回路由總配電柜分配至各列機柜的電源列頭柜,再有電源列頭柜分輻射式敷設到設備機柜。配電回路均采用雙路冗余方式。設備機柜內配置帶有指示燈及防雷功能的 PDU。每機柜配備兩個PDU,分別供電。
綜合布線基礎情況
機房綜合布線要求采用多模千兆光纜+六類銅纜系統,布線采用分布式布線方式。機房?jī)?nèi)綜合布線線纜均采用上走線方式。綜合布線系統滿足 KVM 系統、環境與設備 監控系統等其他智能化系統設備對聯網的要求。設備機柜根據所在功能分區不同設置有多模千兆光纜及六類非屏蔽銅纜。各列設備機 柜的線纜先匯聚到該列網絡列頭柜,再通過交換設備匯聚至機房網絡區設備機柜。

環境與設備監控系統
機房環境與設備監控系統的監控對象為構成機房的各個子系統,包括動力系統、環境 系統、消防系統、安防系統、網絡系統。實時監視各系統設備的運行狀態及工作參數,發 現部件故障或參數異常,即時采取多媒體動畫、語音、電話、短消息、郵件等多種報警方 式,記錄歷史數據和報警事件,提供智能專家診斷建議。應與現有某局信息中心運維管理 系統對接, 實現監控系統的報警事件能夠?qū)崟r(shí)納入運維平臺進行統一處理,運行狀態能夠通過運維平臺進行統一展現。
本系統對機房?jī)?nèi)的供配電系統、UPS 電源、精密空調、新風機、安防系統、環境、漏 水、消防、避雷器等系統實行監測。
精密空調
在信息機房和通信機房分別布置一臺20KW精密空調和一臺輔助柜式空調。
1.3.2 目標機房網絡環境
XXXX供電公司新機房采用分區、扁平化組網設計。機房設計未千兆網絡,其他核心交換機或接入層交換機采用千兆傳輸。
1.4 搬遷路線
1.4.1 樓外搬遷路線
由原XXXX供電公司大樓機房將所有計算機、網絡設備、通信設備從正門口運輸至新辦公大樓大樓,整個路程約4公里,道路平坦。如下圖:
1.4.2 樓內搬遷線路
信息機房設備下架完成打包后,從4樓信息中心機房走電樓梯以人工方式運輸?shù)綐窍卵b車,到綜合辦大樓后再以人工方式搬運到8樓機房預訂位置安裝。通信設備下架打包完成后從7樓通信機房走電樓梯以人工方式運輸?shù)綐窍卵b車,到綜合辦大樓后再以人工方式搬運到8樓機房預訂位置安裝。
2. 搬遷要求及規范
2.1 應用系統搬遷要求
1、各應用服務器和數據庫服務器,各應用系統終端應不需要修改任何配置(包括 IP 地 址)。
2、對于本次搬遷所必須的硬件、軟件,在用戶不能提供的情況下,我公司負責提供相應的設備、軟件,軟件應為正版軟件,且在搬遷結束及后期駐場服務期內能正常使用。
3、搬遷前做好設備軟件、配置及數據備份工作。搬遷前將現有應用系統進行數據備份,避免由于設備搬遷過程中故障導致數據受損;對于使用內置磁盤的系統,增加備份份數,保障數據的完整性和可靠性。網絡設備方面,搬遷前應完成對搬遷設備IOS及配置文件的備份。
4、搬遷后做好測試驗證工作,以保證應用系統在搬遷后快速恢復正常運行。
應用系統搬遷指標要求描述如下:
1、網絡中斷時間控制在24小時鐘內?;
2. 業務系統分為核心業務系統和非核心業務系統,核心業務系統停機時間控制在12小時內,非核心業務系統停機時間控制在 24 小時內;
4.相關數據庫系統情況(停機?24?小時內);
2.2 設備搬遷要求
搬遷后需要確保硬件的完整性,保證硬件表面無刮花、無損傷現象,保證搬遷后硬件 通電測試運行正常,保證軟件的完整性,正常恢復信息系統硬件環境正常運行,在甲方指定人員配合下恢復信息系統上線正常運行。
2.3 工期要求
整個搬遷工期要求控制在7個工作日以?xún)?nèi)(含節假日) 。
2.4 設備搬遷規范
2.4.1 標記的規范
設備:型號十用途縮寫十設備序列號
簡稱:型號十字母(以便其他地方引用)
線纜:設備簡稱+EIA 位置十槽位十名稱
部件:設備簡稱+EIA 位置十槽位十名稱
介質:型號+用途縮寫十設備序列號+存儲內容標題
紙箱:設備簡稱十本箱號/總箱號
2.4.2 設備拆卸和包裝規范
1、所有設備的拆卸均有相當經驗的工程師拆卸,其他人不得拆卸
2、所有設備的拆卸均用專有的工具拆卸
3、各種設備的配套主輔設備要成套拆卸,各種連接線裝入塑料貸。
4、要按《標記的規范》對設備進行標記。
5、備份并打印系統參數、設備配置,
6、按正常步驟進行關機
7、采取必要的防靜電措施
8、拔出連接到插座上的電源
9、拔出設備和外部聯接的線纜,同時再次檢查并確認線纜上是否已按《標記的規范》 做了標記,是否完好和正確,否則要按《標記的規范》對線纜進行標記。
10、建議將重要設備的 CPU 板、內存板、硬盤拆卸下來,單獨包裝,再集中裝箱運輸。對每一個拆卸的部件要按《標記的規范》對部件進行標記。
11、將需要拆卸的接插件、電路板卡及其他需分離的部件按規范拆卸下來,并將預先 制定好的標簽準確,牢靠地貼在適當位置。對每一個拆卸的部件要按《標記的規范》對部件進行標記。
12、將設備的門鎖和啟動控制的鑰匙取下,并做好標記。
13、將設備的門扣鎖住。
14、網絡設備的包裝對其各種接口加以特別保護,以防止在運輸過程中損壞。
15、歸放原則:將屬于此臺設備的線纜和部件獨立地放在一個或幾個紙箱中,并給這 幾個紙箱外部按《標記的規范》進行標記。
2.4.3 設備安裝規范
1、各種設備的配套主輔設備要盡可能成套再安裝
2、將涉及此臺設備的所有包裝箱全部集中在預定安裝的位置附件。根據總箱號保證 包裝箱未有短缺。
3、逐層拆開包裝材料,集中堆放整齊。
4、主機及外設的重新安裝
1)采取必要的防靜電措施。
2)將設備擺放到預先設定的位置。
3)將設備的 CPU 板、內存板、硬盤等,按規范和標記安裝到位。
4)將設備和外部聯接的線纜,按規范和標記安裝到位。
5)將拆卸的接插件、電路板卡及其他分離的部件,按規范和標記安裝到位。
6)將設備的電源連接到的插座。
7)將設備的門鎖和啟動控制的鑰匙插上
8)按正常步驟進行開機
9)開機正常后,按規定的步驟進行機器硬件自檢。
10)機器自檢正常后,進行系統自檢。
11)系統自檢正常后,查看系統參數和設備配置是否和保留的備份一樣。
12)若在自檢過程中發生錯誤,立刻轉到故障診斷流程,按規范進行排故。
2.4.4 包裝和搬運規范
1、各種設備的配套主輔設備要成套搬運,各種連接線和相關的輔件要集中在一個工作流程中完成,以免遺漏。
2、對于包裝完的包裝物,要按《標記的規范》進行標記。
3、對于有輪腳的設備,應在移動前查看并將輪腳鎖扣松開,以免鎖住產生磨擦震動。
4、設備進行包裝前,應對內外進行適當清潔保養工作,若時間充裕,盡可能的除去 設備上面的灰塵。
5、對于重要設備可用外部表面保護束縛薄膜在內、外包裝纏繞三圈。
6、事項先確定在最小震動情況下的移動、搬起、抬高、放下,落地的每一步驟的方 案。并進行實際模擬操作。
7、運輸時,所有的設備要求立著放。
8、可前期搬運的設備和物品盡量在前期搬運。
9、設備的運輸和搬運應該找比較大型的有IT精密設備運輸經驗的運輸公司承擔,包裝也要與運輸公司協商,運輸公司要有明確的責任和工作內容。運輸使用車況良好的封閉式貨車,技術人員隨車押運。新舊機房,運輸車輛三點間隨時保持通訊暢通,車速限制在60KM以?xún)?nèi)安全范圍。
10、設備到達新大樓的機房后,應檢查設備是否完好,并做記錄。
2.5 集成指標
我公司將充分考慮甲方應用及設備要求的特殊性、復雜性和多樣性,達到以下集成指 標。
(1)我公司負責搬遷范圍的設備安裝、調試及設備間系統集成,并按照甲方要求進行安裝調試、管理維護,并保證應用系統能順利上線、穩定運行,形成完整的集中系統可 用生產環境。
(2)我公司提供詳細的系統建設方案,主要包括資源劃分、系統配置、搬遷方案、實施方案、各類意外情況下的應急預案、系統切換演練方案等內容。同時協助完善容災備份系統規劃工作。
(3)我公司負責完成對系統軟硬件資源的優化整合。提供詳細的優化整合和安裝配 置方案,重點內容:根據系統特點和設備的整體情況,提出系統優化和配置方案;詳細說明系統實施步驟和要點;制定整個系統優化實施方案,確保系統安全、可靠運行;對整個系統的維護管理、性能配置以及優化提出建設性的意見和建議,并列出詳細的建議實施步驟和要點。
(4)我公司必須積極主動與本項目的相關單位合作,包括與其他系統集成商、應用系統開發商、咨詢監理商等單位的合作,并服從用戶方的協調。
2.6 開工條件
2.6.1 機房裝修及內部布線已經完成
XXXX供電公司綜合大樓新機房的裝修和強弱電布線由相應項目由第三方集成商負責。其負責完成如下內容的施工及測試工作:
1)機房電氣系統已完成(含智能照明系統)
2)機房智能化系統已完成
機房綜合布線系統 機房綜合布線系統已經完成,機柜布線相關的理線器、配線架、線纜、RJ45 模塊準備就緒。
?機房環境與設備監控系統
1.UPS 系統
2.空調系統
3.風機系統
4.環境監控系統
?機房安全防范系統
1.視頻安防監控系統
2.入侵報警系統
3.出入口門禁控制系統
?機房防雷與接地系統已完成
?配電系統要求
1.終端用電
市電到位后接入市電輸入配電柜,自配電柜至 UPS 系統、設備終端供電達到設備使用 需求;每路供電能夠承載設備用電量;
2.電纜需求
普通設備供電電纜保證連線已經安裝至PDU位置,并測試正常;
2.6.2 目標機房網絡環境已經滿足搬遷要求
目標機房網絡環境需要滿足以下要求,才能實施設備搬遷。
■?原信息中心與目標信息中心的LAN網絡已經打通。
■?目標數據中心的局域網已經構建并調試完成,數據區和應用區預先購買接入層交換機并接入網絡。
■?目標機房機柜部署就緒。
2.6.3 滿足《機房場地規范要求》
搬遷開始條件還需要滿足本方案設備物理搬遷規范的《機房場地規范要求》。
3. 搬遷總體規劃
3.1 搬遷的原則
本次機房搬遷涉及到供電公司核心關鍵業務部分,其影響的范圍包括目前供電公司幾乎全部的業務信息系統,因此在搬遷過程中,怎樣保證整個過程的安全可靠,對相關業務的影響降低到最小,持續的時間最短是搬遷中重點考慮的問題。下列原則是這次搬遷過程中應當注意和把握的:
?安全性
在搬遷過程中,要保證網絡的安全,尤其是在網絡進行設備的起停過程中,在進行相 關操作時,一定要注意保持網絡的安全性能。
?連續性
由于XXXX供電公司業務系統是一個包含廣大內、外部用戶的信息服務系統,在搬遷過程中要盡量保持網絡的穩定運轉,尤其是在規定的時間內要保證業務能夠正常運行。因此搬遷的準備工作應盡量在白天進行,實際的搬遷工作建議在晚上進行,而且對搬遷工作要進行周密的部署和安排,留足足夠的應急故障處理時間和系統恢復時間。
?組織性
整個搬遷工作必須在同一的部署和安排中有條不紊的進行,各個部門要協調配合,統 一安排、統一部署。注意避免對業務造成嚴重的影響和危害,保證在遇到意外或緊急突發狀況時可以有條理地回退和恢復系統功能。
?嚴密性
搬遷工作是一個系統工程,要仔細審查相關條件的準備情況,落實到細小的部分,對各個配置和信息傳遞都要做到準確無誤,對機房條件、線路狀況等要進行預先檢查、核實,保證在新的環境下可以順利實施。
3.2 搬遷項目目標
本方案是以盡量不影響XXXX供電公司的日常工作或?qū)⒂绊懡档偷阶畹蜑榍疤岬那闆r下制定的,在目標時間內完成對服務器、網絡設備、存儲設備的拆卸、搬遷、安裝及測試。保證重要的應用系統、設備停機時間規定范圍內,盡量縮小其它系統的停機時間,減少因此帶來的不便和損失。并且在開機以后,繼續跟蹤系統的運行情況,隨時處理系統運行的異常情況。確保各個系統設備正常有序的運行。
1、現狀梳理:對現有的應用系統的現狀進行詳細系統整理,梳理清楚信息中心的設備狀況、設備和應用之間的對應關系、數據庫和應用系統之間的關系、設備的連接關系、應用狀況、應用系統的架構、應用系統之間關聯關系、應用服務要求等基礎信息,形成當前IT系統的詳細勘察報告,為本次搬遷策略制定以及后期系統的維護提供重要基礎信息。
2、制定搬遷策略:通過前期對各設備配置情況的整理,對應用關聯進行分析、業務的影響進行分析,制定安全有效的整體的搬遷策略,減少業務影響,減少業務中斷次數與時間,將重要應用服務與設備的中斷時間控制在規定范圍內,規避搬遷的風險。
3、搬遷方案與實施:制定充分細致的搬遷方案,進行充分詳細的準備工作,根據搬遷策略,將業務系統和各項設備順利搬遷至目標機房,確保搬遷成功。
4、項目的控制:對搬遷項目進行整體控制,并進行相應的進度控制、質量控制、風險控制,保證項目按時、順利的完成。
3.3 搬遷總體思路
信息中心機房搬遷工程涉及的系統較多,各系統的功能結構及互聯較復雜,為減少搬遷給用戶業務帶來的不良影響,我公司將采用下面的思路來實施信息中心的搬遷工作:
?收集整理系統配置信息和資料,做好備份
在機房搬遷之前,對原有系統及其功能結構、配置狀況、技術資料進行詳細調研和收集,做好配置文件、資料的本分,降低搬遷過程中的風險,方便在必要時對系統進行恢復。
?確保業務具有連續性
由于受硬件設備限制, 無法采用業務系統在線搬遷, 為了盡可能的縮短業務中斷時間, 且不能因?yàn)榘徇w工作給用戶業務造成長期或重大影響,故搬遷過程中的任何工作都必須考 慮對業務系統的影響,盡量保證業務系統連續服務的特性。
?搬遷過程分步實施
因?yàn)檎麄€(gè)系統功能結構比較復雜,建議采用分步實施的方式,逐步完成整個系統的搬遷工作,作到有計劃、有條理、準確、高效,盡量減少或避免搬遷過程中的風險。
?應急回退機制
由于在機房搬遷過程中,很可能出現一些意向不到的現象和狀況,在作機房搬遷方案的時候,每一步都制定詳細的應急回退方法,確保在萬不得已的情況下,作必要的回退工作,使業務系統保持連續服務特性。
3.4 搬遷規劃
1、實施流程

設備端口標記表流程主要根據搬遷前的需要制定,主要詳細了解當前系統設備情況,系統運行情況。針對所了解情況制定詳細搬遷方案以及應急方案。
2、專業工程師了解用戶現在機房的現狀以及搬遷后的具體要求。充分考慮在實施過程中可能出現的各種情況,定制詳細可行性的遷移實施計劃,將機房遷移工作對用戶的影響降至最小。
3、編制搬遷前及搬遷后的物理布置表、連接表、線纜號表??筛鶕?jù)用戶情況分為多個系統進行分類。
4、為保證搬遷工作順利、有序、安全的進行將制定詳細的搬遷流程,進行細致的分工,具體工作安排到人,責任到人。
5、搬遷工作中的每項工作原則最少安排 3 人,以保證工作的準確性。
4. 搬遷實施方案
生產系統搬遷具有時間短、系統結構復雜、測試時間長、設備繁多昂貴、人員多、層次復雜等特點。本項目搬遷,時間非常緊,且設備間的穩定性也是一個考驗。因此,必須協調好各單位人員的關系,齊心協力才可能在預定時間內完成搬遷工程。
4.1?供電系統搬遷方案
根據原機房以及新機房的情況,目標信息中心主機房已經采用兩路不同回路的市電及 兩組?20KVAUPS 電源組成 1+1 冗余結構進行供電。鑒于目標機房已經具備可靠的供電系統,原機房 UPS 設備將直接進行搬遷。
1、搬遷條件
電池間堅固完畢。
電池間裝修完成。
電池間強電電纜鋪設到位。
搬遷小組各人員到位,并詳細了解注意事項。
2、搬遷安排
設備搬遷工作安排在節假日進行,持續時間 1~2 天。
設備拆除前應關閉 UPS 主機,UPS的關閉開啟應由UPS廠家技術人員進行。
對于電池架的搬遷,應一個電池架一個電池架的搬遷。
遇到有明顯老化的電池(鼓出或者漏液)時,應即時通知甲方,及時更換。
電池搬遷完畢后,UPS 開機,檢測是否正常。
3、搬遷步驟
(1)關機順序
關機順序如下:先逐個關閉負載(確認所有負載均已切斷),再將 UPS 面板關機,使UPS處于旁路工作而充電器繼續對電池組充電。如果需要UPS輸出,將UPS完全關閉,則再將輸入市電斷開即可。
(2)設備搬運
設備搬運順序如下:可以拆除所有連接線后,可以將 UPS 主機移到指定位置;考慮到電池組的重量太重,可以將電池組拆開,打開蓋板,斷開連接線,移出電池搬運至指定 位置;搬運前作好標識,電池組有正負之分,防止安裝時連接錯誤出現問題。
(3)開機步驟
由于一般負載在啟動瞬間存在沖擊電流,而UPS內部功率元件都有一定的安全工作區范圍,盡管我們?cè)谶x用器件時都留有一定的余量,但是過大的沖擊電流還是會縮短元器件的使用壽命,甚至造成元器件損壞。因此 ,在使用時應盡量減小沖擊電流帶來的損害。一般 UPS 在旁路工作時, 抗沖擊能力較強,我們可以利用這一特點在開機時采用以下 方式進行:先送市電給 UPS,使其處于旁路工作,再逐個打開負載,先開沖擊電流較大的負 載,再開沖擊電流較小的負載,然后 UPS 面板開機,使其處于逆變工作狀態。開機時千萬不 能將所有負載同時開啟,也不可帶載開機。
4、線路連接時應注意的問題:
(1)電池連接時電壓極性要正確;
(2)電池與主機之間的連線先不要連接,等 UPS 市電輸入產生充電電壓后再連接。即 UPS 先上市電再接電池。
4.2?網絡設備搬遷方案
4.2.1 網絡結構
XXXX供電公司的網絡結構主要由和公司內外網和與市公司相連接的廣域網組成。其中與市公司相連接的廣域網,承擔所有的數據交換任務?,F(xiàn)在XX公司的核心網絡設備為核核心交換H3C?S7503,核心交換 S7503?提供了XXXX供電公司局域網和機房服務器的數據交換任務。同時該機房?jī)?nèi)還包括到各個鄉鎮的網絡。局域網包含了域網用戶和服務器、存儲、視頻及其他相關 網絡設備。機房進行搬遷,新機房網絡需要先行進行架設,由于特殊性,要求的服務級別較高。所以在考慮搬遷方案的時候要考慮到一下方面:
穩定:盡量減少搬遷中網絡的中斷。網絡中斷時間控制在24小時內;
高質量:優質的網絡優化,保障搬遷后的網絡優于搬遷前的方案。
快速:提前準備,保證工期。
安全:服務穩定性和持續性的保證,將中斷時間減到最短。
網絡拓?fù)鋱D如下:
4.2.2 網絡特點
XXXX供電公司信息和通信中心承載了下面全XX的網絡連接和數據交換,服務器和存儲設備較多,對網絡的健壯程度要求較高。并且由于和各個變電站和營業廳相連接,通信傳輸設備較多。在搬遷過程中需要和網絡運營商進行溝通,確保 所有業務的安全轉移。連接機房服務器的網絡較簡單,所有的服務器和存儲處于同一VLAN,這就簡化了搬遷后入網的程序和速度,對保障服務的連續性有極大幫助。在本次搬遷中,將重點保證網絡的連通性,合理保障服務器。由于機房設備較多,在搬遷后網絡設備搬遷后對網絡設備進行連接,對配置進行備份和設備以及設備端口標簽化,對設 備的IP地址、配置的改動全部以文檔方式記錄,對機房所有的跳線和網絡拓?fù)淝闆r進行記錄和整理。在機房所有設備和局域網搬遷完成和網絡切割完成后,在老機房S7503停止使用后,實現網絡的平滑過渡,在最大程度上保證服務的連續性。
4.2.3 方案概述
在搬遷前期,對所有的網絡設備進行統計,對配置和主要連接的端口進行備份和標 示,在搬遷后可以快速的組建網絡,確保傳輸?shù)倪M(jìn)行。本次搬遷主要信息系統網絡的連接正常,盡量縮短中斷時間,根據此次搬遷的特點,設計了以下方案。在前期準備完成后,對核心網絡前期不進行搬遷,租用新辦公地點到舊辦公地點的 光纖(客戶已經租賃) ,在新辦公地點配置一臺新交換,充當前期的核心交換設備,和原辦公地點的核心交換進行連接,當機房服務器和存儲過去后,能直接與XX鏈接。并且不影響網絡和其他各變電站、營業廳的連接。在機房設備搬遷前,先搬遷一臺S7503,做到和現有設備相同的配置,在到網絡的線路切割完成后,直接停止原辦公地點S7503的運行,先搬遷的核心交換S7502直接上線運行,這樣就大大縮短了網絡的中斷時間。新機房搬遷過程設備和數據較多,涉及面廣,不可能一次性將設備全部遷移,將采取機房服務器和存儲設備的先行搬遷,在設備搬遷前,現將新機房和原機房核心交換 S7503?進行相連,連接成局域網,所有的三層數據交換全部依賴于老機房的 S7503,新原機房之間的連接通過租用的光纖線路進行連接,將光纖分別和新機房的交換機和老機房的S7503進行連接,新機房交換機配置和老機房核心一樣的 VLAN,當作新機房的核心交換所有數據通過此臺交換機和老機房核心交換進行數據的傳輸。其他的交換機通過 TRUNK 模式連接到此交換機。在搬遷之前首先根據現場情況確定交換機位置和 IP 地址的準備。在網絡正常運行后,對辦公網絡設備進行搬遷。
第一階段:對新機房的設備擺放位置進行查看,確定新機房核心交換和接入交換機的位置,對光纖線路和機柜間跳線布設進行規劃
第二階段:光纖從原機房到新機房的架設,用于打通新舊機房通訊鏈路;
第三階段:利用一臺 S7503備機安裝在新機房,作為新機房臨時核心交換機,通過光 纖與原機房 S7503 進行連接,原機房 S7503 對端口進行 TRUNK 配置,目標機房新交換進行 端口配置,劃分服務器和存儲需要的 VLAN,對線路的通信情況進行測試。
第四階段:安裝多臺接入交換機備機至新機房,并與新機房 S7503 備機互通,用于先 搬過來的 PC 服務器等連接;
第五階段:在新機房架設一臺S7503備機,配置和舊機房的設備配置相同,并配置與新機房 S7503互通;
第六階段:設備搬運完畢后,停止原辦公地點S7503的運行,新機房核心交換S7503直接與XX通訊。
第七階段:將舊機房核心交換機運抵新機房,替換的交 機,恢復網絡通訊。
第八階段:在上述安裝完成后,對網絡的整體運行情況進行跟蹤測試,對網絡的連接穩定性和連續性進行測試,對線路可能出現的問題和線路運營商進行溝通和調整。
按照上述搬遷計劃,數據區搬遷完畢之后,為了保證第二天應用訪問正常,需要在新舊機房之間建立網絡通路。
需要預先由電信運營商預先進行網絡通路的布設。租用傳輸設備,搬遷之前調通網絡
4.3設備搬遷方案
遷移的準備工作是整個遷移工作的極其重要的部分,充分的做好本次遷移的準備工 作,是保證遷移工作順利進行的首要條件,并可有效的減少遷移過程中的事故隱患,以下將對遷移前的準備工作做詳細描述。
4.3.1 設備遷移前的準備工作
1、新機房?jī)?nèi)的準備工作主要是對于機房環境的確認,包括:市電供電系統環境確認, 供電系統線路情況確認, 各種電壓測量, 空調設備的正常運轉情況。新場地的環境要達標, 電壓 220V,零地電壓小于 1V,溫度在 22 攝氏度正負 2 攝氏度之內。電源插座符合小型機及存儲及設備的要求。
2、根據新機房規劃,檢查新機房靜電地板承重能力,各個機柜的擺放位置。按照事先量好機器的具體尺寸,小型機及存儲設備安放在 505 至 508 機柜,機柜內設備按舊機房原來順序擺放,力爭最合理、最充分地利用機房的有效 空間。原機柜擺放如下:新機房 505 至 508 機柜設備擺放參照原機柜擺放,
3、數據安全性確認,包括對現有各業務系統數據庫進行邏輯備份,將導出的dmp文件統一保存至一臺大容量PC SERVER上,在確保搬遷至目標機房的各數據庫正確啟動后,此PC SERVER方能斷電搬遷。
4、網絡環境確認
對新機房的外網要提前調試好,并對測試連通情況進行測試。內網布線調試工作提前做好,保證核心交換上架后各樓層內網能正常。并填寫目的機房檢查表:

新機房的環境準備工作要提前做好,關鍵的電源、網絡準備充分后,才能進行搬遷,否則一旦某個環節出現問題,將影響業務正常啟用。按照計劃,小型機及存儲設備首先搬遷,歷時 1 個工作日,拆卸、安裝人員不少于 8 人,對此次搬遷過程中涉及到的所有設備和相關配置,要做好搬遷前最新一次的配置備份并妥善保存,對搬遷過程中的配置變更要在搬遷過程中作好相應的記錄。以便在搬遷到新 機房后配置、故障時的檢查及意外情況下的系統恢復和回退參考能夠準確無誤。搬遷工程的實施方案和測試方案必須預先制定完備,并且通過相關各方的討論論證, 其中的測試方案要保證在搬遷過程中基本能實現監測網絡和業務是否能正常運行,在每完 成一步后, 都要作相應的連通性和業務運行正常性的測試, 便于及時發現問題并及時處理。此外搬遷過程中的輔助工作也必須準備到位,比如運輸工具、人員組織、輔助工具準 備等等都應提前準備齊全。
4.3.2 運輸方案確定
1、運輸公司的確定,在當?shù)鼗蚓徒刚?qǐng)機房專業的搬家運輸公司。運輸人力在 8 人 以上,并由平推車等。
2、搬運線路的勘查。
3、木箱、海綿、防震墊、海綿、防靜電袋、硬盤專用箱等準備。
4、陣列硬盤單獨包裝運輸。
5、主機采用部分整體搬遷模式運輸。
4.3.3 搬遷設備確認
在此過程中需和用戶方確認遷移的服務器、存儲等硬件設備及其輔助設備和材料,并對需遷移的設備進行分類統計,形成文檔,由用戶方確認。
4.3.5 設備及接口標識
遷移工作比較繁瑣,尤其值得注意的是,在系統的再集成過程中,設備物理連接的恢 復將是系統再集成的首要保證,眾多單位的業務系統與及數量繁多的設備容易引起現場的 混亂,模糊不清或者意義不明確的設備標識、標識的丟失等因素將影響系統恢復運行的時 間。
因此在遷移以前對所有的硬件設備做好編號和功能標示,對物理連接的接口和線纜做 好標識,對設備、接口、線纜做到一一對應,并將以上標識內容形成文檔,為系統快速恢 復提供可靠的基礎。
標識主要內容為:
設備:正式:型號十用途縮寫十設備序列號
簡稱:型號十字母(以便其他地方引用)
線纜:設備簡稱+EIA 位置十槽位十名稱
部件:設備簡稱+EIA 位置十槽位十名稱
介質:型號+用途縮寫十設備序列號+存儲內容標題
紙箱:設備簡稱十本箱號/總箱號
設備的標識工作已經按現有機房設備擺放位置的格局做好的標識區分。在設備遷移到 指定位置后再次做好標識, 并整理成冊為以后管理做好基礎的依據。填寫如下的標志表格:服務器:

磁盤陣列:

網絡設備:

4.3.6 設備配置
1、拆卸安裝工具

4.4?設備搬遷步驟及注意事項
設備遷移是指從硬件設備及業務系統停運、拆卸下架、更換機柜、內外網分區域部署、 重新上架、系統開機運行的過程,此過程是遷移工作的重點之一,需做好詳細的規劃,保證遷移工作的順利進行。
4.4.1 系統停機步驟及注意事項
遷移前應關閉網絡設備及服務器系統,具體步驟及內容如下:
(一)停機步驟
1、系統停運時間應和用戶方協商決定進行設備第一次遷移;
2、對網絡通信設備、服務器系統及存儲備份系統停運前應事先由用戶、應用系統維護單位溝通進行數據備份和停機;
3、確認設備配置及系統配置文件已做好記錄和備份;
4、網絡通信設備:配置備份,關閉系統,切斷電源
5、存儲系統停機:磁盤陣列關機,切斷電源;光交換機關機,切斷電源;
6、備份系統停機:備份服務器和磁帶庫關閉系統,切斷電源;
(二)注意事項
1、設備停機時應按各設備使用單位,按不同業務系統進行有序停機;
2、設備切斷電源前,應確認設備已經完全關閉,部分設備關機時間較長,應等其風 扇完全停轉后切斷電源;
3、確認業務系統軟件停運注意事項,嚴格按照系統軟件停運步驟進行操作;
4、停機順序按照先停運業務系統,再停運數據庫、存儲系統、備份系統、網絡系統 的原則進行;
5、系統停機時如發生軟件或系統故障,應先排除再進行停機操作,不得野蠻停機, 確保操作系統和業務軟件系統停運時無故障;
6、切斷電源時應先關閉電源插座,再拔設備電源。
4.4.2 設備拆卸步驟及注意事項
待機房設備全部停運并切斷電源后,方可對設備進行拆卸,設備拆卸步驟和注意事項如下:
(一)拆卸步驟
1、拆卸應本著“先外后內,先周邊再主體”的原則;先拆卸設備周邊連接附件及線 纜,再拆卸主機;
2、設備下架時應由上自下,對機柜內設備進行逐一拆除,并按照業務系統進行分類, 待新機柜安裝好后設備再安裝于指定地點。
(二)注意事項
1、拆除設備時確認周邊設備已經全部斷開連接,防止線纜下架時拖連;
2、拆卸設備時應注意對設備保護,對體積和重量較大的設備需提供托架;
3、設備拆卸時應按照要求佩戴靜電保護設備,如:靜電護腕等,確保拆卸時靜電不 會對設備造成損害;
4、設備碼放時應嚴格遵守設備的放置要求,杜絕將設備倒置、傾斜等隨意堆放;
5、小型機、存儲、核心交換機等設備體積大、重量較重,拆卸時應注意人員及設備 的保護,確保設備和人員安全。
6、設備拆卸時,應嚴格按照設備安裝和拆卸指南進行,不得野蠻拆卸。

4.4.3 設備拆卸和包裝
設備的拆卸與包裝將按照甲方技術要求來執行,做到以下幾點:
1、所有設備的拆卸均有相當經驗的工程師拆卸,其他人不得拆卸
2、所有設備的拆卸均用專有的工具拆卸
3、各種設備的配套主輔設備要成套拆卸,各種連接線裝入塑料貸。
4、要按《標記的規范》對設備進行標記。
5、備份并打印系統參數、設備配置,
6、按正常步驟進行關機
7、采取必要的防靜電措施
8、拔出連接到插座上的電源
9、拔出設備和外部聯接的線纜,同時再次檢查并確認線纜上是否已按《標記的規范》 做了標記,是否完好和正確,否則要按《標記的規范》對線纜進行標記。
10、建議將重要設備的 CPU 板、內存板、硬盤拆卸下來,單獨包裝,再集中裝箱運輸。對每一個拆卸的部件要按《標記的規范》對部件進行標記。
11、將需要拆卸的接插件、電路板卡及其他需分離的部件按規范拆卸下來,并將預先 制定好的標簽準確,牢靠地貼在適當位置。對每一個拆卸的部件要按《標記的規范》對部 件進行標記。
12、將設備的門鎖和啟動控制的鑰匙取下,并做好標記。
13、將設備的門扣鎖住。
14、網絡設備的包裝對其各種接口加以特別保護,以防止在運輸過程中損壞。
15、歸放原則:將屬于此臺設備的線纜和部件獨立地放在一個或幾個紙箱中,并給這 幾個紙箱外部按《標記的規范》進行標記。
4.4.4 包裝和搬運
搬遷中設備的包裝,以及途中的搬運將依照甲方技術要求中相關規范執行,包括以下幾個方面:
1、各種設備的配套主輔設備要成套搬運,各種連接線和相關的輔件要集中在一個工 作流程中完成,以免遺漏。
2、對于包裝完的包裝物,要按《標記的規范》進行標記。
3、對于有輪腳的設備,應在移動前查看并將輪腳鎖扣松開,以免鎖住產生磨擦震動。
4、設備進行包裝前,應對內外進行適當清潔保養工作,若時間充裕,盡可能的除去設備上面的灰塵。
5、對于重要設備可用外部表面保護束縛薄膜在內、外包裝纏繞三圈。
6、事項先確定在最小震動情況下的移動、搬起、抬高、放下,落地的每一步驟的方 案。并進行實際模擬操作。
7、運輸時,所有的設備要求立著放。
8、可前期搬運的設備和物品盡量在前期搬運。
9、設備的運輸和搬運應該找大型的有IT精密設備運輸經驗的運輸公司承擔,包裝也要與運輸公司協商,運輸公司要有明確的責任和工作內容。運輸使用車況良好的封閉式貨 車,技術人員隨車押運。新舊機房,運輸車輛三點間隨時保持通訊暢通,車速限制在60KM 以?xún)?nèi)安全范圍。
10、設備到達新大樓的機房后,應檢查設備是否完好,并做記錄。包裝包括(防靜電袋,光纖接頭保護器,標簽紙);在拆除機器時由經驗豐富的技術工程師完成,確保機器不振動,減少出錯機率;運輸過程中采用防震泡沫塑料墊底,兩人 運輸,減少振動 ;對于機器的硬盤我們采取單獨運輸?shù)姆绞酱虬\(yùn)輸,確保數據不丟失;安裝和連接工作有技術工程師完成,根據連接線上的標簽連接;我們提供備機和備件防止 硬件損壞。
具體設備打包流程示例
n包裝材料使用說明
n塑料纏繞膜防止靜電和潮濕
n發泡塑料防止機器震動,運輸顛簸
n紙板箱防止機器磨損和碰撞
n打包機打包使機器在包裝箱內更穩定
n外標簽提示運輸說明
單件設備打包后效果

重要設備警示標簽

4.4.5 設備搬運

1樓外運輸路線:
由信息和通信中心原機房將所有計算機、網絡設備、服務器、存儲等設備從正門口運輸至綜合辦公大樓8樓機房,整個路程約4公里,道路平坦。首選運輸線路如下圖藍色線纜所示:
2、樓內運輸路線:
設備下架完成打包后,從個機房大門以人工方式運輸?shù)綐窍卵b車,到綜合辦公大樓后再以人工方式搬運到8樓新的主機房預訂位置安裝。到達目的地后需要填寫設備運輸交接清單:

4.4.6 機柜、橋架安裝與設備遷移協調步驟
1、機柜安裝 新機柜進場替換原有機柜的安裝步驟:
1)拆除原有機柜內的設備,并將老機柜搬移出機房,將新機柜安裝在設計好的位置。
2)在新機柜中按編號,分層次,按規劃的安裝各單位服務器。
3)新機柜按規劃好的位置順序替換老機柜,新機柜中設備擺放按同一網內同一區域 的設備在一起集中部署的原則進行。
4)對于外網網絡機柜更換的步驟是:首先將外網的服務器設備遷移到新機柜,并繼 續使用原有老線路,待新的布線系統完成后將接入交換機安裝在網絡列頭柜中,再更換互 聯網的網絡機柜。
2、上走線橋架安裝
在機柜、服務器重新部署就位后開始安裝上走線橋架,當上走線橋架安裝完畢,新布 線系統敷設完成后,再使用新的線路替換原有線路。保證各服務器設備在更換機柜時可以 在很短的時間內恢復工作。
4.4.7 安裝步驟及注意事項
1、設備安裝上架
(一)設備上架步驟
新機柜安裝在指定位置;
1)檢查設備接口及組件,確定無故障隱患后方可安裝;
2)按同一種應用、同一網內、同一使用單位的設備進行集中布置,按照網絡設備、服務器、存儲及備份設備順序?qū)ο到y(tǒng)進行恢復安裝;
3)按照支架/導軌、設備的順序安裝至機架上,使用安裝螺絲固定牢固;
4)按照拓?fù)鋱D對設備進行線纜的連接;
(二)注意事項
1)設備在安裝時采取必要的防靜電措施,佩戴防靜電手環或在操作前采用洗手、握鐵制器具等以釋放操作人員身上靜電荷,以免發生由于靜電導致的故障。
2)設備安裝時需嚴格按照設備安裝步驟及注意事項進行,避免在設備安裝過程中出現設備故障。
3)設備安裝包括線纜及其他輔助設備的安裝,安裝線纜時,需對應設備接口和線纜接口,對應拓?fù)鋱D,將設備線纜按圖連接。
4.4.8 設備加電
在設備安裝完成,線纜連接完成后,需對設備進行加電,設備加電前應確保設備電纜 等已經連接就位;設備加電前應對機房供電系統進行檢測,確保供電系統正常。
4.4.9 設備運行檢測
設備加電后,整個網絡系統應已處于運行狀態,此時需對網絡系統的運行狀況進行檢測。檢測步驟如下:
(一)物理線路檢測:
1、對物理線路進行檢測,確保線路連接正常,接口無松動;
2、確保物理線路連接時按照網絡拓?fù)浣Y(jié)構連接。
(二)設備運行狀態檢測:
1、對網絡系統進行檢測,通過 PING、TRACERT 工具等,對網絡路由及通暢情況做檢測,確保網絡路由通暢;
2、按照網絡新拓?fù)浣Y(jié)構,對相應的網絡設備,如路由器,交換機等進行配置,以符合新網絡的運行需求;
3、通過對應的網絡管理軟件或遠程登錄系統,檢測系統運行狀態,確定系統運行正常;
4、配合軟件廠家及用戶對業務軟件運行狀態做檢測,確保業務系統運行正常。

4.5 設備搬遷流程

以上為系統遷移的流程圖,各單位數據中心分系統均按該流程進行,做到系統遷移的 有序進行。
4.6?停機時間估算

4.7?分工界面
為確保機房設備遷移的順利完成,以及系統再集成的順利實施,在工程的實施過程中要明確工作內容和相關責任,以便于明確的工作界面、工作內容和相關責任。除此之外, 對各系統的維護人員也需做統一協調,在機房進行遷移的過程中伴隨服務,為系統順利上 線提供保障,根據這樣一個要求,我公司根據項目建設內容、以工作任務為基礎進行了工程界面的劃分。
4.7.1 工作內容
我公司的主要工作內容大致如下:
l做好機房遷移前的準備工作
l在用戶規定的時間內完成機房設備遷移
l在規定的時間內完成遷移后系統物理鏈路的鏈接
l配合用戶完成系統測試
l向用戶提供技術支持服務
l配合用戶完成整個系統的資料整理,建立 CMDB。
用戶主要工作內容如下:
l配合實施方做好機房遷移前期準備工作;
l確定遷移日期并提前通知各有關部門,以及部門設備維護人員,配合做好停機時 期的數據保存工作;
l配合實施方做好系統遷移前的硬件設備及業務系統的檢測工作;
l協調各業務系統廠家維護人員做好網絡設備及業務系統數據保存工作;
l協調各業務系統廠家維護人員在遷移實施期間到場,并配合實施方做好系統的再 集成工作;
l協調各個部門及各系統維護人員,做好再集成后設備及系統的運行檢測工作;
l聯系電信、聯通等相關廣域網服務提供商的相關技術人員,特別是機房搬遷可能 要重新融纖的準備。有關系統維護負責人員聯系方式,以便實施方能及時聯系并 能完成應急保障任務;
4.7.2 分工界面

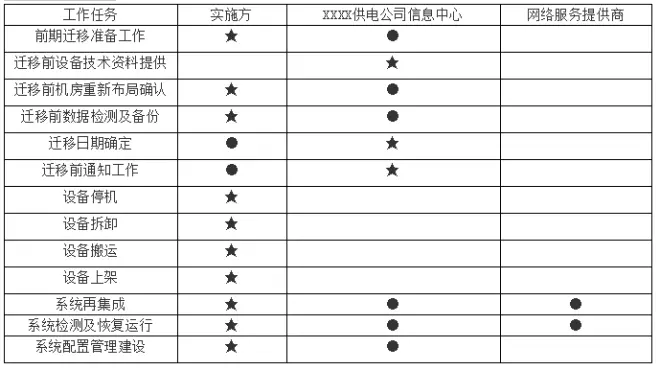

以上分工界面表列出了主要工作任務,★表示哪一方為主,●表示配合。
5.設備間弱電布線規劃
根據招標文件技術要求,本部分只對綜合樓8樓機房布線系統進行了規劃,具體的規劃和建設需要由機房建設中標單位完成。
5.1 雙絞線布線
機房?jī)?nèi)雙絞線配線采用超五類非屏蔽雙絞線及配線架,走線全部采用新機房金屬橋架,強電、弱電單獨走線,彼此不交叉,機房?jī)?nèi)弱電布線采用上走線方式。各列設備機柜的線纜先匯聚到該列網絡列頭柜, 再通過交換設備匯聚至機房網絡區設備機柜。設備之間互聯線纜通過橋架鋪設;并保證線纜鋪設的美觀、整齊;
5.2 光纖布線
各種網絡設備連接光纖線纜通過光配線間接入信息中心主機房的網絡區, 網絡區中各網絡類型分別采用獨立的網絡機柜。數據區和網絡區設備連接是光纖布線的兩個匯集區,分別主要用于LAN 網絡(SAN 網絡也可以使用,需要在網絡區跳線)和SAN 網絡(LAN 網絡也可以使用,需要在數據區跳線)連接。
網絡區與主機房各分區設備采用光纖連接,并為 LAN 和 SAN 網絡預留。數據區存儲設備光纖交換機與數據庫服務器、服務器采用光纖直連,通過上走線橋架走線。利用集成商提供的光纖配線,通過簡單的跳線,實現任何兩個設備的光纖連接可能。
5.3 線纜布放的工藝
(1)線纜布放完成后,機房井道、孔洞必須用防火材料封堵嚴實,走線架、電纜溝內 無雜物。
(2)信號線布放要求
布放線纜的規格、路由、截面和位置應符合有關圖紙要求,線纜排列必須整齊,外皮 無損傷。電纜轉彎應均勻圓滑,彎弧外部應保持垂直或水平成直線,電纜轉彎的最小曲率半徑 應大于50毫米。布放在走線架上的線纜必須綁扎。綁扎后的線纜應互相緊密靠攏,外觀平直整齊,線 扣間距均勻,松緊適度。綁帶余下部分應剪斷,余量長度不能超過 1厘米。布放在槽道內的線纜可不綁扎,但槽內線纜應順直,不宜交叉。在線纜進出槽道部位 和線纜轉彎處應綁扎或用塑料卡捆扎固定。線纜在機柜內布放時不能繃緊,應留有適當余量,綁扎力度適宜,布放順直、整齊, 不應交叉纏繞。上走線的機房, 走線架上線纜較少時可將交、 直流電源線和信號線在同架上隔離布放;線纜較多的,要求將交、直流電源線和信號線分架走線。
6.風險控制與識別
6.1 工程特點
根據技術要求,信息中心機房在線搬遷工作具備以下特點。
(1)實施時間緊迫。運行單位可接受的中斷服務時間限定為業務系統運行休息時間, 如一個晚上或周末。因此搬遷的時間只能集中在夜間進行。
(2)實施質量要求高。運行單位要求搬遷后各類 IT 設備均正常工作, 搬遷前、 后期間, 應用系統須連續提供服務。
(3)實施組織難度大。因需拆除、拆分和重新組裝,并建立所有設備及連接,對于大 中型機房和較復雜的應用系統,常常涉及運行、建設、場地、系統維護、搬運、機房裝修 等各責任方,參加人員多,實施組織難度大。
6.2 風險類型
信息中心機房在線搬遷的風險主要包括以下幾種。
(1)管理風險。其表現為“沒想到”“來不及” 、 ,組織管理不善,準備不充分,流程考 慮不細致,工序銜接不順暢,時間分配不合理。一旦某一工作環節出現問題,會造成不能 按時完成預定工作任務,不能按時恢復生產運行的情況。
(2)技術風險。其表現為“啟不來”“連不上” , ,原始建設資料殘缺、IT 設備無法正確 組裝、連接,搬遷后設備無法啟動,更改服務器 IP 地址后無法建立邏輯/應用連接。
(3)實施風險。其表現為“差一個”“不小心” , ,工作細節考慮不夠,準備不足,如工 具、插頭、線纜不夠,設備組裝、連接不上,實施質量不高,IT 設備損壞;電氣設施不合 格,嚴重時甚至可能燒壞設備,造成慘重?fù)p失。
6.3 風險分析
經過風險識別,風險列表、定性分析本項目中,需要重點關注和規避的風險有服務器、網絡設備和存儲設備搬遷意外風險、核心交換機故障風險、網絡運行中斷超出計劃中斷時間風險、因設備損壞導致數據丟失風險、與集成商接口不清的風險。
6.4 規避措施
通過定性分析,得出的結論是:信息中心機房搬遷風險規避的關鍵是避免數據丟失和 設備損壞。
1)防止數據丟失的措施
搬遷實施前進行系統備份和數據備份的調研,進行系統和數據備份量化統計(各系統 和生產數據備份的數量,備份一次的時間);選擇適合的備份日期和時間,進行備份;備份數據雙份,并專人登記、安全保管;有客戶提供了由一臺PC服務器(1.5T 存儲空間)的公共備份空間,用于網絡和數據庫保留額外的備份副本。對于網絡系統的備份,除了由系統負責人保管一個副本外,公共備份空間保留一個副本,7X24小時不間斷運行的系統至少擁有兩個集群節點。
對于數據庫,除了備份數據到虛擬帶庫外,另保存一份導出副本到公共存儲空間(因 為存儲空間的限制,只能保留一個工作包相關數據庫的副本,工作包完畢后,數據清除)。
2)設備拆、裝和運輸過程的措施
設備的搬遷過程要有某局相關人員和我公司運維人員的全程監督,杜絕不符合搬遷規 范的事情發生,一旦發生事故或設備丟失或設備損壞,通過我公司的備件支持體系獲取備 件或備機。我公司將聘用專業的設備搬運公司,做好設備包裝的減震,運輸時車速控制在每小時 60 公里以?xún)?nèi);如遇天氣問題,采用防護措施,并將運輸車速控制在每小時 20 公里以?xún)?nèi);選擇好行車路線,盡量在夜間運輸(路上車輛比較少);根據搬遷設備列表,由我公司負責提供主要應急備品備件;制定好各系統的應急預案,系統恢復人員到位;在條件許可的情況下,按照先移備機,備份機安裝調試正常后再移生產機的原則進行 搬遷;做好搬遷拆、裝工作培訓和演練,在條件許可的情況下,做各系統的備份恢復測試及 應用的啟停測試;
3)目標機房停電風險的措施
在目標機房試運行時,建議進行UPS電池放電試驗;在目標機房試運行時,若目標機房出現供電系統停電事故,UPS電池應該維持30分鐘以上。最好有后備電源提供供電。
7.備件支持體系
我公司在本次搬遷工程準備階段,我們將根據設備的統計情況在本地備件庫事先準備充足的服務器、存儲、網絡等備機和配件。
7.1 服務目標
備件支持服務的唯一目標是保證系統7X24小時平穩、無故障、高效運行,它不僅僅是在系統硬件設備出現故障后進行救火式的緊急故障處理,而且系統運行維保服務應實現和達到以下目標:
主機系統的7X24高可用性
存儲系統的7X24高可用性
網絡系統的7X24高可用性
傳輸通信系統的 7X24高可用性
因此,為實現維保服務的目標,就需要維保服務商提供集成式的維保服務來保障。
我公司維保服務的具體目標是:
1、由我們的工程師提供系統整體的維保服務工作,幫助用戶防患于未然。
2、盡可能幫助用戶減少花費在主機維護上的時間和精力,讓用戶有更多的時間和精 力去創造附加價值。
3、當客戶的系統出現故障時,用最短的時間排除故障,保障系統的順暢運行,使客 戶的損失降到最低。
4、當客戶遇到意料之外的問題時不會措手不及,不會感到力不從心,我們的技術服 務部們會給用戶滿意的解決措施。
5、將客戶從日常繁鎖的系統維護工作中解放出來,幫助用戶提高其核心業務的竟?fàn)?能力。
7.2 服務指標
如果發生宕機故障,我公司相關崗位工程師在接到報修電話后 30 分鐘內趕到現場,在24小時內排除故障,恢復系統的正常運行,并提供相應保障措施。
如果發生非宕機故障,我公司應在接到報修電話后 60 分鐘內響應,并根據客戶要求 到現場提供維護服務。如需更換部件,我公司必須在24小時內運輸配件到達現場。
當客戶對系統狀態有疑問時,我公司工程師亦應到現場對系統進行診斷。小型機、存儲設備、PC 服務器配件更換在24小時內完成。非緊急配件(設備正在提 供服務情況)在用戶允許的條件下在72小時內到達現場。
7.3 組織結構
我公司備件支持體系的組織機構如下圖所示:
主管技術副總(客戶關系管理)→?技術部經理(人員調配管理)→技術總監(技術支持組織)?→技術及備件支援中心、二線技術支持和原廠商專家平臺→?一線(運維)工程師
7.4 備件庫
我司在宣城市設有備件支援中心,公司統一管理,統一調度的管理模式能確保在遇到緊急需要時,能夠在最短時間內調度配件向客戶提供服務。隨時提供備件需求信息 銷售人員在與客戶簽署了運維或搬遷合同后,要在第一時間向技術部提供維保設備的詳細配置清單;在備件用掉之后,要立即向技術部匯報備件的使用情況,以便商務及庫管部門及時補充。及時更新備件需求信息技術部接到銷售人員和商務提供的維保設備詳細配置清單后,要立即根據所提供設備的備件庫存情況,擬寫要增添備件的品種和數量,提供給商務作為備件采購的依據;根據現場工程師提供的備件需求情況,核實備件的庫存情況,以便商務及庫管部門及時補充。及時訂購備件 商務部根據技術部提出的備件需求清單,及時通過國內或國外供應商訂貨,并且要保 證備件的及時到位。暢通的備件采購渠道 我公司與國內以及國外備件供貨商之間簽有嚴格的協議和考核標準,能夠充分保證準 確、及時、安全供貨。對突發性的故障,我公司有應急采購流程,可以在客戶方機器出現 問題時,在第一時間內得到急需的備件。規范的備件庫管理 備件庫由專人專職負責,遵照備件庫的管理流程,隨時對客戶備件需求進行分析,隨 時補充新備件;采購、出入庫等的規范管理以及流程化作業都會使客戶感受到備件供應的 及時性會直接提高服務質量。
7.5 相應流程
根據在搬遷期間系統運行維護中遇到的技術問題,按照緊急程度,將設備備件支持服 務的響應級別劃分為如下 4 級。
四級:屬于普通問題;
其具體現象為:系統技術功能、安裝或配置咨詢,或其他顯然 不影響業務的預約服務。首先我方工程師通過電話對問題進行初步了解,并報告項目小組技術負責人。然后對 問題進行診斷。最后通過電話解答用戶工程師的咨詢問題,協助用戶工程師進行安裝或配 置,若問題無法通過電話解決,則與用戶預約時間進行現場解決,或根據用戶的需要進行 處理,故障處理完畢后,填寫故障技術報告進行記錄,以便日后雙方歸檔。
三級:屬于較嚴重問題;
其具體現象為:系統能繼續運行且性能不受影響,但出現系 統報錯或部分部件故障,存在較大安全隱患。首先我方工程師通過電話對問題進行了解,獲取報錯或故障信息,并報告項目小組技 術負責人,同時對問題進行初步診斷分析。通過電話對指導用戶工程師監控系統運行,保障正常生產。二線工程師攜帶可能損壞的相關部件立即趕至故障現場,確定故障原因,排 除故障,或更換相關部件。故障處理完畢后,填寫故障技術報告進行記錄,以便日后雙方 歸檔。
二級:屬于嚴重問題;
其具體現象為:部分部件失效、系統性能下降但不影響正常業 務運作。首先我方工程師通過電話對問題進行初步了解,獲取相關信息,并報告技術總監和技 術副總。然后通過電話對指導用戶工程師監控系統運行,保障正常生產,同時攜帶可能損 壞的相關部件立即趕至故障現場,確定故障原因,排除故障,或更換相關部件。最后與用 戶工程師交流,對故障問題進行跟蹤。故障處理完畢后,填寫故障技術報告進行記錄,雙 方歸檔。
一級:屬于緊急問題;
其具體現象為:系統故障導致業務停止、數據丟失。我方工程師接到呼叫, 立即趕往故障現場, 同時匯報技術總監與公司總經理室。同時, 技術總監與后備工程師根據接到的故障現象,攜帶可能損壞的部件也趕至故障現場。然后 我方工程師在故障現場進行問題診斷分析,進行故障排除,或更換有故障的配件,恢復故 障設備系統運行。最后協助恢復應用、協助恢復數據,以使業務系統在盡可能短的時間內 恢復運行。故障處理完畢后,編寫故障處理匯報及預防措施并實施,填寫故障技術報告進 行記錄,雙方歸檔。
8. 搬遷應急方案
8.1 應急方案目的
系統搬遷過程中,可能會出現各種各樣的故障問題,我方會盡量做好各項準備工作將 風險降低到最小的限度。我方會配合用戶不斷的預測風險, 加強風險分析, 盡量規避風險, 從而成功完成系統搬遷工程。
8.2 搬遷的風險
一般情況下系統搬遷可能出現的故障包括:硬件損壞、配件丟失、系統故障、數據丟失等,這些故障我們可以通過增加設備以及配件、備份配置文件、備份系統、備份數據等來解決。對由于在運輸過程中出現的由于搬運或者交通意外出現導致設備損壞,本公司除聯系專業搬遷公司,并安排專門人員對設備進行包裝和搬運指導,并全程跟隨協助搬運公司進行跟隨搬運,監督運行過程,對容易損壞的硬盤燈部件全部拆卸后由本公司單獨負責 運輸,將設備運輸風險降至最低。
網絡運行過程中,各種專線鏈路的正常運行也是必須的,希望鏈路提供方可以隨時跟 蹤網絡鏈路運行情況。為了降低設備變遷風險,設備搬遷一定按照步驟來進行,有備份設備的情況先將備份 設備在新機房安裝,然后測試通過后再中斷舊辦公樓內的設備和服務;沒有備份設備的情 況搬遷時間一定選擇對業務影響最小的時間。
設備搬遷前各項備份設備以及配件一定要到位,而且廠家保修盡量也與廠家進行提前 溝通,保證備件更換的流程縮短。
搬遷過程中可能出現的風險主要存在于幾個方面:
l設備停機、開機過程中由于電流等因素對設備造成危害;
l設備拆裝和運輸過程中可能出現的意外因素;
l設備配置更改過程中可能出現的配置問題以及對業務的影響;
l系統安裝調試過程中可能出現的硬、軟件故障;
l其他不可預料的因素及不可抗外力因素對搬遷過程的影響;
務運行要求;
