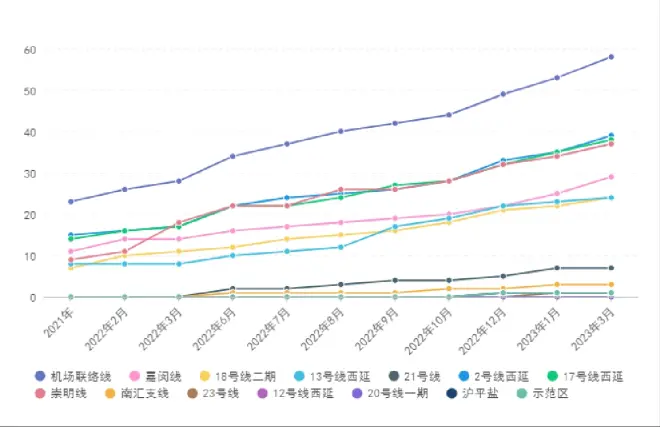

2023年2/3月,上海地鐵建設進度

2023-04-21 22:43 作者:ハンガリー-張小胖63R  | 我要投稿

未開通的各縣建設進度如下

機聯? ? ? ? ? ? ?+5% 58%節點+8

嘉閔? ? ? ? ? ? ?+4%?29%節點+5

2西? ? ? ? ? ? ? ? +4%?39%節點+5

17西? ? ? ? ? ? ? +3%?38%節點+3

崇明? ? ? ? ? ? ?+3 %37%節點+5

18二? ? ? ? ? ? ?+2% 24%節點+7

南匯? ? ? ? ? ? ? +2%?5%節點+1

13西? ? ? ? ? ? ?+1% 24%節點+3

21? ? ? ? ? ? ? ? ? +0%?7%節點+5

23? ? ? ? ? ? ? ? ? +0% 1%節點+2

12西? ? ? ? ? ? ? +0% 0%節點+2

20? ? ? ? ? ? ? ? ? +0% 0%節點+0

滬平鹽? ? ? ? ? +0% 1%節點+0

示范區? ? ? ? ? +0% 1%節點+0

#機場聯絡線# 建設進度簡報2023.03

58%(+5%)節點+8

總體情況:

進展順利,盾構施工尤為迅速,4臺盾構即將接收。本來希望等到接收再發布進度圖,但似乎還需要一段時間,那就留給下個月再說。


“電通”時間節點:2024年3月;

聯調聯試完成時間節點:2024年8月;

試運行完成時間節點:2024年11月;

初期運營時間節點:2024年12月。


施工情況:

新穿越號、建勛號、明珠號、虹浦號四臺盾構即將接收貫通。

七寶站計劃4月封頂

“騏躍號”掘進突破2000米

“建勛號”盾構成功穿越8號線

“東方號”掘進超4000米

13標首臺盾構驗收


招投標情況:

申昆路停車場系統工程施工圖審查招標

上半年計劃完成裝修招標


安裝調試:

機電各專業展開設計聯絡會



嘉閔線

?29%(+4%)節點+5

總體情況:目前絕大部分工點均已進場,但尚未有新增的實質性開工消息傳出。1號風井、2號風井等可能消息更新不及時,若有最新情況歡迎提供。

嘉定段計劃年內全面開工。

施工情況:城北路站預計2024年封頂金運路站占路施工天山路站即將導改

莘建路站四區基坑開挖

招投標:

申昆路停車場系統工程施工圖審查招標


上海+長三角市域多線路進度簡報2023.03

2西 39%(+4%)節點+5

17西 38%?(+3% )節點+3

本次新增:

#3/4號線改造# 寶山路接軌改造工程

總投資:23.682789億

預計開工:2023年4月

預計完工:2025年10月

上周期完成:

環評報批前公示及受理

土建施工中標


#2號線西延伸#

2023年建設計劃:http://t.cn/A6NbgrMr

年內計劃區間貫通,蟠祥路ABD區封頂。但C區需要等待B區封頂、二階段導改后方可開展施工,2024年能否開通還需要等待后續施工組織明確。

徐涇東端頭井已完成圍護施工

蟠祥路站附屬設計方案公示


#17號線西延伸#

2023年建設計劃:http://t.cn/A6NbgrMB

高架區間開始架梁

攔路港大橋懸臂掛籃施工


#19號線# 預留

世博大道換乘通道頂管貫通

澄江路車輛段通過初步設計評審


#蘇錫常先導段# 太倉站

1標基坑封底

先導段完成工可修編和初步設計初稿

先導段與上海方面開展對接


#水鄉旅游線# 蘇州南站

1標首塊底板澆筑

1標首塊頂板澆筑

2標地下連續墻開工

江蘇段可研咨詢會召開


#如通蘇湖##蘇淀滬線# 蘇州東站

已開展綠化搬遷



崇明線

37% (+3% )節點+5

總體情況:

一期區段基本準備進場,之后應該會結合大盾構進展有序推進。

但北段因為越江隧道需新辦理【用海手續】,現無明顯進展。


結合推進情況,恢復“分段開通”的預測。一期(金吉路~長興島)預計于2026年開通。北段因越江盾構掘進距離太長,2026年估計難以開通,暫時推測2027年開通。


施工情況:

金吉路站已圍蔽

申江路站地下連續墻完工

凌空北路即將導改

東靖路車輛段村民住宅已拆除





#18號線二期# 建設進度簡報2023.03

24%(+2%)節點+7

總體情況:

最后兩座車站完成導改,預計上半年全面開工。線路進展順利。


施工情況:

通南路站、呼蘭路站、大康路站完成一階段導改。預計上半年全線全面開工。

江楊南路站預計7月封頂


招投標:

江楊南路主變施工招標


前置手續:

江楊南路站、愛輝路站、呼蘭路出入口設計方案公示



#南匯支線# 建設進度簡報2023.03

5%(+2%)節點+1

總體情況:

已進場工點正常推進中。下鹽路~東大公路段全面進場,現階段主要開展樁基施工。

臨港綜合區站仍未招標,可能將影響本站開通。


施工情況:

3標高架區間已基本進場,開展樁基施工

5標過渡段應該已開展圍護施工

上海東站進場并舉辦開工儀式


#13號線西延伸##13號線東延伸# 建設進度簡報2023.03

24%(+1%)節點+3

總體情況:

西延伸除逃生井外全部工點已進場,但尚未新增實質性開工的車站。

東延前置手續因不明原因未全部完成,可能一段時間內無法開工。

結合相關情況,將西延伸開通預期調回2026年,東延伸暫不預測開通時間。


施工情況:

諸光路站完成一階段導改

季樂路站已進場開展導改

紀翟路~紅衛河風井上行區間百環驗收

北翟路停車場擴建部分已完成拆遷


前置手續:

紀翟路站1~3號口設計方案公示

幸樂路、北青公路逃生井設計方案公示

#21號線# 建設進度簡報2023.03

24%(+2%)節點+5

總體情況:

本月一批站點基坑開挖。目前線路進展迅速,力爭2023年內實現:

剩余站點全部開工

浦東足球場站、廣蘭路站、軍民路站封頂

盾構推進1.5公里。


施工情況:

唐黃路、張衡路、龍東大道、云橋路、金橋已進場,開展導改等前期施工。

申江南路站地下連續墻開工。

張江站北基坑、康南路站、廣蘭路站、浦東足球場站、凌河路站基坑開挖。

東靖路將在5月開始基坑開挖施工


前置手續:

六陳路站及車輛基地、出入線附近房屋開始拆除


#23號線# 建設進度簡報2023.03

1%(+0%)節點+2

總體情況:

除了涉5號線的車站和吳涇段部分騰地困難車站、澄江路車輛段,其余均已進場。很快有望見到下一批主體開工的車站。


施工情況:

江川東路站地下連續墻完工

吳涇北已開展綠化搬遷

墨江路站北基坑地下連續墻完工,南基坑已騰地

景聯路站地下連續墻開工

華涇路、龍瑞路、龍漕路已進場開展前期施工

徐浦大橋、上海植物園、龍啟路全站已騰地,場地硬化中


招投標:

澄江路車輛段前期施工招標


#滬平鹽線# 建設進度簡報2023.03

1%(+0%)節點+0

總體情況:

線路計劃2027年開通。目前僅有先行段開展樁基施工。

海鹽段計劃9月開工


施工情況:

先行段開展樁基靜載試驗


前置手續:

施工圖審查會議召開

#示范區線# 建設進度簡報2023.03

1%(+0%)節點+0

總體情況:

目前仍在組織招投標等前期工作,僅青浦新城站實質開工。


施工情況:

3標岑卜村范圍正在拆房


招投標:

第三批土建10/12/14標招標
