為什么石膏板吊頂和隔墻,老是開裂?


www.shejidedao.com
dop設計(ID:dopdesign)原創
作者丨dop設計
編輯丨麗子
之前分享過《去現場,該關注哪些質量通病? (30條dop經驗)》,有小伙伴們反饋說想看更多的現場施工知識,今天就為大家?guī)磉@篇《為什么石膏板吊頂和隔墻,老是開裂?》。
現在我們將從4方面來探討4種金屬支撐結構的工藝與通?。?/strong>
1、石膏板吊頂,開裂了,怎么辦?
2、石膏板隔墻,開裂了,怎么辦?
3、“鋼架+石材”墻面工藝解讀
4、“金屬支座+成品面板”地面工藝解讀
Ps:本文實操性強,建議先收藏,再閱讀,在項目上遇到后,直接逐文排查!
01. “輕鋼龍骨+石膏板”吊頂工藝

source:google.cn
室內裝修工程中,頂面飾面做法最常見的就是石膏板吊頂,也被稱為“輕鋼龍骨+石膏板”吊頂。
1、概念組成

source:google.cn
“輕鋼龍骨+石膏板”吊頂工藝,是以輕鋼龍骨作為支撐結構框架,紙面石膏板+乳膠漆作為飾面材料的飾面工藝,實際項目中,基本90%以上的裝飾工程都是采用這種做法。
主要組成材料有吊筋、主龍骨(承載龍骨)、副(次)龍骨、橫撐龍骨、配套吊件、螺栓、紙面石膏板等。
2、施工工藝
施工流程為:
前期準備→測量放線→安裝吊筋→安裝龍骨構架→驗收隱蔽工程→安裝石膏板→嵌縫處理→刮批膩子→涂刷乳膠漆
a、前期準備
前期完成設計圖紙及施工材料的加工準備等。
施工現場除了必要的材料、設備、人員等條件外,還要保證搭設的腳手架已驗收,施工中電動工具在規定的作業時間內使用,同時機械噪聲等符合環保要求等。

source:google.cn
b、測量放線
根據吊頂設計標高彈出吊頂線作為安裝的標準線,再根據圖紙要求,在空間頂面彈出主龍骨的位置,并從吊頂中心向兩邊分,同時標出吊桿的固定點。

source:google.cn
c、安裝吊筋
確定好吊桿的位置后,便可通過安裝吊桿預埋件,刷防銹漆,再與吊桿焊接的方式安裝吊桿,也可以通過使用膨脹螺栓固定吊桿。

source:google.cn
d、安裝龍骨框架

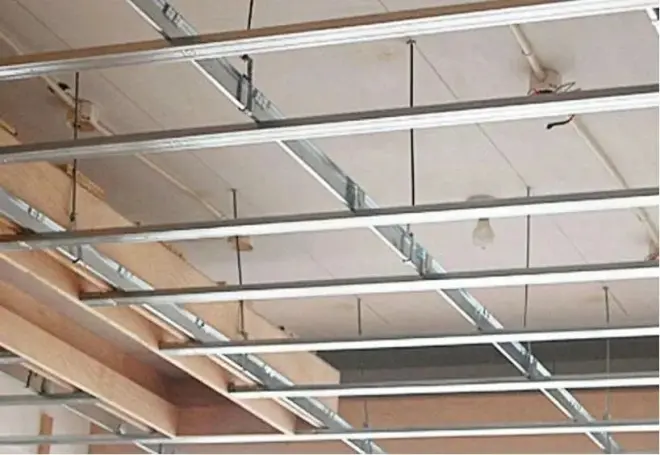

source:google.cn
① 安裝邊龍骨
沿墻或柱彈出的水平龍骨線把L型邊龍骨用自攻螺釘固定在墻面預埋木磚上,再用塑料脹管自攻螺釘與墻面固定。

source:google.cn
② 安裝主龍骨
將主龍骨吊掛在吊桿上,主龍骨的接長應采取對接,相鄰龍骨的對接接頭要相互錯開,并隨時檢查龍骨平整度。
長向安裝時應起拱,起拱高度為房間寬度的1/200。

source:google.cn
③ 安裝次龍骨
用T形鍍鋅連接件鐵片固定次龍骨,并應緊貼在主龍骨上。吊頂燈具、風口及檢修口等位置應設附加吊桿和加強龍骨。

source:google.cn
e、驗收隱蔽工程
在水電安裝、試水、打壓完畢后,應進行隱蔽檢查,待檢查合格后,方可進入下一步施工。
f、安裝石膏板
紙面石膏板與龍骨應在自由狀態固定,應從一塊板的中間向板的四邊進行固定。
長邊(包封邊)應沿縱向次龍骨鋪設,石膏板接縫應錯開,螺絲釘頭宜略埋入板面,但不得損壞紙面。

source:google.cn
g、嵌縫處理
用石膏粉拌白乳膠或聚乙烯膠水制成嵌縫石膏膏體,需要密實地填充縫隙,注意抹刀要收平。待整體干透后粘貼嵌縫帶,注意繃帶寬度要比縫隙每側寬出來最少50mm。

source:google.cn
h、刮批膩子
在石膏板的面層上進行批刮膩子。批刮膩子時,先批刮底部膩子,簡單的進行一個封閉找平。然后所有底層膩子完成以后再來批刮面層的膩子。

source:google.cn
i、涂刷乳膠漆
待膩子層干燥后進行打磨處理,再進行乳膠漆的涂刷即可。通常刷一遍底漆,兩邊面漆。

source:google.cn
3、注意事項
a、彈線必須準確,安裝龍骨應平直牢固,龍骨間距和起拱高度應在允許范圍內。
b、龍骨必須牢固、平整,龍骨嚴禁有硬彎,應保證龍骨的整體剛度,龍骨分格的間距尺寸必須符合設計要求。

source:google.cn
c、罩面層必須平整,紙面石膏板鋪設前應彈出分格線。
d、直線長度超過12m的各類走道、大面積頂面應進行預留伸縮縫處理。

source:google.cn
e、各類木制作疊級造型、燈槽、拱形、弧形頂棚含水率≤12%。
f、大于3kg的燈具、電扇及其他重型設備嚴禁安裝在龍骨上。
4、質量通病
比較常見的質量通病有吊頂石膏板不平整、吊頂轉角處開裂等。
a、 吊頂石膏板不平整

source:google.cn
情況分析:
1)龍骨上直接懸吊重物,導致頂面造型發生局部變形。
2)石膏板固定不牢,固定間距過大。
3)石膏板吊頂未做起拱處理。
4)過長石膏板吊頂未設置伸縮縫。
預防方法:
1)吊頂內的設備管線在封板之前應進行驗收,用獨立吊掛件支撐,不可與吊頂共用。
2)石膏板中間自攻螺絲的間距小于200mm,自攻螺絲與板邊的距離不小于10mm 并不大于16mm。
3)主龍骨平行于空間長邊方向排布,并按長邊距離的1/200到1/300起拱。
4)頂面石膏板長度每15m或者石膏板面積達到100平方米時應設置伸縮縫。
b、吊頂轉角處開裂

source:google.cn
情況分析:
為什么會開裂?
1)吊筋長度過長,大于1.5米,未設置反支撐,側面板容易變形。
2)吊頂面積過大,未設置伸縮縫。
3)整體造型靠頂面主龍骨吊掛固定,側面板無支撐點。
預防方法:
開裂了怎么辦?
1)吊筋長度超過1.5m需要設置反支撐。
2)頂面石膏板長度每15m或者石膏板面積達到100平方米時應設置伸縮縫。
3)造型側面轉角處加主龍骨,增加造型強度防止造成骨架交形;
輕鋼龍骨之間的連接必須牢固,封石膏板時,轉角處可先封一層“L型”木工板再封石膏板。
02. “輕鋼龍骨+石膏板”隔墻工藝
室內裝修工程中,“輕鋼龍骨+石膏板”的組合,除了應用于吊頂外,還廣泛應用于隔墻做法之中。
1、概念組成
“輕鋼龍骨+石膏板”隔墻工藝,就是我們常說的輕鋼龍骨石膏板隔墻,是以輕鋼龍骨作為支撐結構框架,紙面石膏板+乳膠漆作為飾面材料的墻體。
主要組成材料有沿頂龍骨、沿地龍骨、加強龍骨、豎向龍骨、橫向龍骨、支撐卡、卡托、角托、連接件、固定件、附墻龍骨、壓條、射釘、膨脹螺栓、鍍鋅自攻螺、紙面石膏板等。
2、施工工藝
施工流程為:
施工準備→彈線定位→安裝沿頂龍骨、沿地龍骨→安裝門洞框、豎龍骨→安裝橫向卡擋龍骨→安裝排布設備管線→安裝石膏罩面板→縫隙處理→乳膠漆飾面
a、施工準備
前期完成設計圖紙及施工材料的加工準備等。
施工現場除了必要的材料、設備、人員等條件外,還要對地面進行清理,保證地面整潔,無積灰、雜物等。
b、彈線定位
根據設計施工圖,在已做好的地面或地枕帶上,放出隔墻位置線、門窗洞口邊框線,并放好頂龍骨位置邊線。
c、安裝沿頂龍骨、沿地龍骨
按已放好的隔墻位置線,按線安裝頂龍骨和地龍骨,用射釘固定于主體上,其射釘釘距為400~600mm。
d、安裝門洞框、豎龍骨
根據彈線位置,先將門洞框安裝完成。
再固定端墻豎龍骨,接著將其他的豎龍骨從一端以同間距同向垂直地插入沿頂、沿地龍骨之間,調整垂直以及定位準確后固定;
靠墻、柱邊龍骨用射釘或木螺絲與墻、柱固定。
e、安裝橫向卡擋龍骨
根據設計要求,隔墻高度大于3m時應加橫向卡檔龍骨,采向抽心鉚釘或螺栓固定。
f、安裝排布設備管線
根據設計圖紙,對預埋隔斷中的管道和有關附墻設備等進行安裝排布,并采取局部加強措施來保證設備管線的穩定牢固。
g、安裝石膏罩面板
隱蔽檢查,然后先安裝一側的紙面石膏板,安裝電盒、電箱等附墻設備,接著安裝墻體內防火、隔聲、防潮填充材料,與另一側紙面石膏板同時進行安裝填入。
h、縫隙處理
縫隙處理主要考慮紙面石膏板接縫做法,通常有三種形式,即平縫、凹縫和壓條縫來進行縫隙處理。
i、 乳膠漆飾面
紙面石膏板乳膠漆飾面,一般先分層涂刮膩子,最后進行乳膠漆涂料涂刷施工。
3、注意事項
a、彈線必須準確,直交墻角應方正。
b、天地龍骨及與墻柱豎龍骨,用預埋件或膨脹螺栓,連接牢固可靠。天地龍骨不充許斷開,保證隔斷的整體性。
c、板面、塊接縫或與石材類踢腳板等接口應有連接板。
d、板塊應遵守“縫不對角”、“縫不重疊”規則。跨度超過10m的隔墻應留伸縮縫。
e、地枕不得大于隔墻的厚度。
4、質量通病
比較常見的質量通病有石膏板隔墻開裂、罩面板變形等。
a、 石膏板隔墻開裂
情況分析:
為什么會開裂?
1)罩面板邊緣釘結不牢,釘距過大或有殘損釘件未補釘。
2)接縫處理不當,未按板材配套嵌縫材料及工藝進行施工。
預防方法:
開裂了怎么辦?
1)注意按規范鋪釘,石膏板周邊釘間距不得大于200mm,板中釘間距不得大于300mm,螺釘與板邊距離應為10~15mm。
2)按照具體產品選用配套嵌縫材料及施工技術,對于重要部位的板縫可采用玻璃纖維網格膠帶取代接縫紙帶。
b、 罩面板變形
情況分析:
1)輕鋼龍骨骨架變形。
2)板材鋪釘未按規范施工。
3)隔墻端部與建筑墻、柱面的頂接處的處理不當。
預防方法:
1)隔斷骨架必須經驗收合格后方可進行罩面板鋪釘。
2)板材鋪釘時應由中間向四邊順序釘固,板材之間密切拼接,但不得強壓就位,并注意保證錯縫排布。
3)隔斷端部與建筑墻、柱面的頂接處,宜留縫隙并采用彈性密封膏填充。
03. “鋼架+石材”墻面工藝
室內裝修工程中,石材墻面做法中,最常用的就是石材干掛法,即“鋼架+石材”的組合工藝。
1、概念組成
“鋼架+石材”墻面工藝,是以鋼架作為支撐結構框架,石材作為飾面材料的飾面工藝。
主要組成材料有鍍鋅鋼板、橫龍骨、豎龍骨、鍍鋅角鋼、金屬掛件、AB干掛膠、連接件、膨脹螺栓、石材等。
2、施工工藝
以干掛式為例,其施工流程為:
施工準備→彈線定位→埋板安裝→安裝鋼架框架→安裝掛件→石材開槽切割→安裝石材→嵌縫處理→清潔養護
a、 施工準備
對石材進行排版、編號,對基體墻體進行檢查,確認是否需鑿除、修整。
b、彈線定位
根據設計要求放樣并彈出骨架、飾面輪廓線和墻上水平基準線,并放好各部位的槽鋼線。
c、預埋安裝
按照豎龍骨槽鋼位置,確定預埋鍍鋅鋼板位置,在混凝土梁、墻上用膨脹螺栓固定埋板。
d、安裝鋼架框架
按照所彈的分割線合理布置鋼骨架的豎龍骨,與埋板四邊滿焊連接。
橫龍骨采用鍍鋅角鋼與豎龍骨滿焊連接,安裝前根據石材規格在角鋼一面預先打孔以備掛件固定用,同時龍骨所有焊接部位防銹處理。

source:google.cn
e、安裝掛件
在鋼骨架上插固定螺栓,鑲不銹鋼或鋁合金固定掛件。用膠劑嵌入下層石材的上槽,插連接掛件,嵌上層石材下槽。
f、石材開槽切割
根據設計尺寸,將石材固定在專用模具上,進行石材上、下端開槽,背面開一企口以便干掛件能嵌入其中。

source:google.cn
g、安裝石材
用膠劑嵌入下層石材的上槽,插連接掛件,嵌上層石材下槽。

source:google.cn
h、嵌縫處理
用泡沫棒塞縫,并用專用填縫劑擦縫,完成后進行完成面的清潔。

source:google.cn
i、清潔養護
將地面以上2m范圍覆膜,進行成品保護。
3、注意事項
a、彈線放樣要方正、水平準確,保證最佳效果。
b、干掛墻面高度超過6m時,應使用化學膠螺栓。
c、所有焊接處應滿焊飽滿連接,焊接處涂防銹漆2遍,銀粉漆1遍。
d、石材施工前必須要按編號預排,如有問題能及時發現。

source:google.cn
e、石材板縫、陰陽角、凹凸線符合要求。
f、石材規格尺寸超過1000mm×1000mm時,背部需加固。
4、質量通病
比較常見的質量通病有干掛件固定不牢、石材檢修門或消防栓門處做法不規范等。
a、干掛件固定不牢

source:google.cn
情況分析:
1)干掛石材鋼架基層掛件未加彈簧圈。
2)技術交底不到位,施工監管不到位。
預防方法:
1)干掛石材鋼架基層掛件螺栓下面應加彈簧圈和墊片,確保掛點處結構牢固度。
2)對施工人員進行技術交底,要求按規范施工,施工過程中加強質量監控。

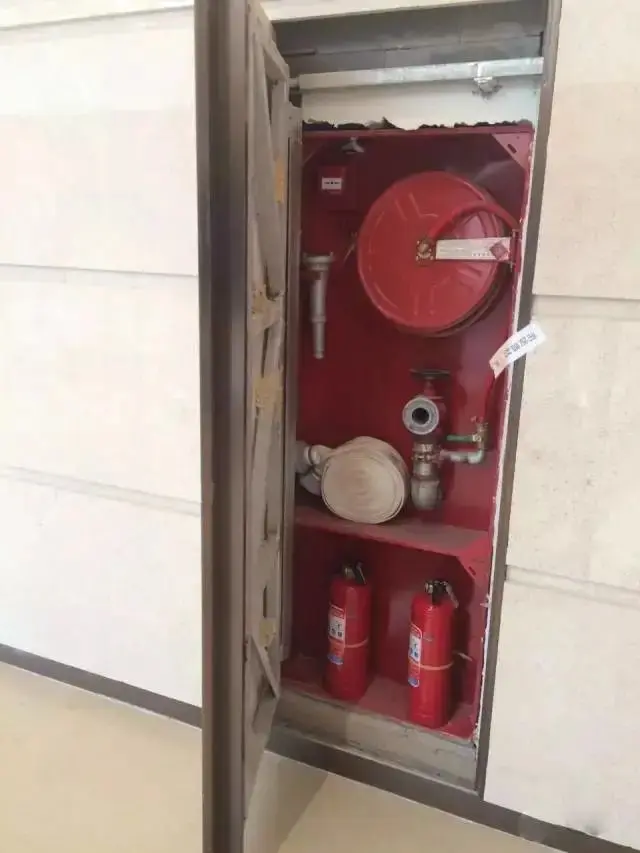

b、石材檢修門或消防栓門處做法不規范

source:google.cn
情況分析:
1)前期深化設計時,未明確石材檢修門或消防栓門處的具體構造做法。
2)技術交底不到位,施工監管不到位。
預防方法:
1)石材門扇處做法必須明確細化。對于轉軸、拉手、定位器、鋼架做法,石材門扇斜口、門扇打開角度,門扇反面做法等方面均需考慮到位。
注意消防栓門的打開角度要保證消防栓的正常使用。
2)做好施工人員的技術交底工作,加強監控管理。
04. “金屬支座+成品面板”地面工藝

source:google.cn
室內裝修工程中,需要做金屬支撐結構的地面做法不多,最具代表性的就是活動地板做法,即“金屬支座+成品面板”地面工藝。
1、概念組成

source:google.cn
“金屬支座+成品面板”地面工藝,是以金屬支座作為支撐結構框架,成品地板作為飾面材料的飾面工藝。
主要組成材料有支架、橫梁、螺絲、成品面板等。
2、施工工藝
施工流程為:
施工準備→彈線定位→安裝固定可調支架和橫梁→鋪設活動地板面層→清潔養護
a、施工準備
除了設計圖紙及施工材料的加工準備及設備、人員等條件外,還要進行地面基層的檢查、修補及清理,認真檢查地面平整度和墻面垂直度等。
b、彈線定位
將地板安裝高度用墨線彈到墻面上,保證鋪設后的地板在同一水平面上,測量室內的長度、寬度,并根據排板圖和現場的軸線位置,在地面彈出安裝支架的地面分格線。
source:google.cn
c、安裝固定可調支架和橫梁
將要安裝的支架調整到同一指定高度并將支架擺放到地面分格線的十字交叉處;用粘接劑抹支架底座上。再用螺釘將橫梁固定到支架上,并用水平尺、直角尺逐一矯正橫梁,使之在同一平面上并互相垂直。

source:google.cn
d、鋪設活動地板面層
用便攜式抬高器具在橫梁上鋪設面板,并用水平儀逐塊找平,隨安隨用真空吸塵器全面清理。

source:google.cn
e、清潔養護
鋪設后的地面,用真空吸塵器全面清掃,驗收合格后,用塑料布覆蓋嚴密。
3、注意事項
a、支坐、橫梁與活動地板應裝配平整牢固。
b、活動地板面層應無裂紋、掉角和缺楞等缺陷,安裝后要確保行走無聲響,無擺動。
c、活動地板在門口處或預留洞口處應符合要求。

source:google.cn
d、活動地板面層應排列整齊、表面平整潔凈,色澤一致,接縫均勻,周邊順直,標高準確。
e、施工時成品保護應到位,不準在成品上使用鐵梯、焊接等。
4、質量通病
比較常見的質量通病有完成面不平整、地板表面有劃痕等。
a、 完成面不平整

source:google.cn
情況分析:
使用了品質不好的地板板材或者施工技術不到位。
預防方法:
施工前要做好材料檢查工作,施工時應嚴格按本工藝標準操作,做每個橫梁都要控制標高,整體完成后還要再校整、抄平。
b、 地板表面有劃痕

source:google.cn
情況分析:
前期未做材料檢查、施工過程中未做好地板板材保護,施工完成后未做罩面保護。
預防方法:
在施工前檢查地板板材是否存在裂痕、破損、缺角等瑕疵,還需要檢驗平整度、紋理色澤等。施工過程中嚴禁在板材表面進行其他施工,并用塑料布覆蓋保護。
小結.
有關室內裝修常見的4種金屬支撐結構施工工藝的內容就先給大家講解到這里了。有想看的內容可以留言告訴小編,小編來安排~
推薦閱讀
https://www.shejidedao.com/library/222097-1.html
https://www.shejidedao.com/library/222311-1.html
https://www.shejidedao.com/library/221934-1.html
https://www.shejidedao.com/library/221976-1.html
https://www.shejidedao.com/library/222223-1.html
